Узел учёта воды под ключ
Коммерческий узел учёта воды под требования водоканала: проект, согласование, монтаж и акт допуска. Сбор показаний со всех вводов в одной системе
- Срок
- От 3 недель до 2 месяцев с согласованием
- Что влияет на цену
- Диаметр ввода, место установки, объём земляных и монтажных работ
- Документы на выходе
- Согласованный проект, исполнительная документация, акт допуска
- Нормативная база
- ПП РФ № 776 об организации коммерческого учёта воды и сточных вод
Коротко о работе
Коммерческий узел учёта – это не один прибор, а комплект: счётчик или расходомер, запорная арматура, обводная линия и устройство передачи данных, вместе с проектом и актом допуска. Узел оформляют так, чтобы по нему велись расчёты с водоканалом. Порядок определяют Правила организации коммерческого учёта воды и сточных вод, утверждённые постановлением Правительства № 776: какие приборы допускаются, как оформляется узел, что происходит при выходе прибора из строя.
Мы проектируем сразу под требования приёмки, поэтому узел проходит допуск, а не отправляется на переделку. Взаимодействие с водоканалом берём на себя, включая доработку проекта по замечаниям.
Если вводов и точек учёта несколько, их объединяют в АСКУВ, автоматизированную систему коммерческого учёта воды. Показания всех водомеров приходят в одну систему без обходов, а технический учёт по цехам и арендаторам показывает, где расходуется вода. Учёт сточных вод мы описали на отдельной странице: Узел учёта сточных вод.
Из чего состоит узел учёта воды
- 1
Водомерный узел на вводе
Краны до и после прибора и счётчик или расходомер воды с выходом для передачи показаний. Тип прибора подбираем под диаметр и фактический расход
- 2
Прямые участки
Прибору нужны прямые участки трубы до и после точки установки. На схеме пример: 5D до прибора и 3D после, где D – диаметр трубы. Фактическую длину задаёт паспорт прибора, поэтому её проверяем на обследовании, а не на монтаже
- 3
Обводная линия
Позволяет снять прибор на поверку или ремонт без перерыва водоснабжения. Кран на обводной линии водоканал пломбирует при допуске узла
- 4
Вычислитель и архив
Хранит часовые и суточные архивы, которые требует водоканал, и передаёт данные по цифровому интерфейсу
- 5
Питание и связь
Шкаф с питанием, защитой от влаги и каналом передачи показаний в платформу
- 6
Платформа МБорд
Показания всех водомеров в одной системе: суточный профиль, ночной расход, пороги и оповещения, отчёты для водоканала
Когда узел учёта воды обязателен
Закон об энергосбережении № 261-ФЗ требует оснащать приборами учёта используемой воды здания и сооружения, кроме отдельных исключений, например ветхих и аварийных объектов. Как организовать коммерческий учёт, определяют Правила № 776, договор с водоканалом и технические условия на узел.
Без допущенного узла объём считают расчётным способом. Какой способ применяют, зависит от ситуации: по пропускной способности трубы при круглосуточной работе считают, например, при самовольном подключении или когда прибора нет дольше установленного срока, а в других случаях по среднему потреблению за прошлые периоды. Фактические режимы работы предприятия в таком расчёте не учитываются.
Узел мало смонтировать и допустить. Прибор с истёкшим сроком поверки выводит узел из коммерческого учёта, а неисправность, которую вовремя не заметили, тоже переводит расчёты на расчётный способ. Поэтому показания узла стоит видеть каждый день, а не раз в месяц.
Как проходит работа
Технические условия
по срокам водоканалаПолучаем и разбираем технические условия ресурсоснабжающей организации
Обследование
1–3 дняМесто установки, геометрия трубопровода, камера или колодец на вводе, условия для питания и связи
Проект узла
1–2 неделиПодбор прибора под фактический расход, схема, спецификация и состав проекта, который принимает водоканал
Согласование
от 2 недельПодаём проект, ведём переписку и дорабатываем по замечаниям до согласования
Монтаж и пусконаладка
1–2 неделиУстановка счётчика, арматуры и обводной линии, кабельные и при необходимости земляные работы, настройка вычислителя
Допуск узла
1–2 неделиВызов представителя водоканала, пломбирование, акт допуска и подключение к платформе
Оборудование и стоимость
С какими приборами работаем
- Счётчики воды с импульсным или цифровым выходом
- Электромагнитные и ультразвуковые расходомеры для напорных трубопроводов
- Вычислители и регистраторы с архивом и интерфейсом RS-485
- Модули передачи данных по проводной линии или сотовой связи
Если на вводе уже стоит исправный и поверенный прибор с выходом для передачи данных, подключаем его к системе без замены. Совместимость проверяем на обследовании
Как считаем стоимость
- Диаметр ввода и диапазон расхода: от них зависит тип и стоимость прибора
- Где ставится узел: в здании, камере или колодце, нужны ли земляные работы
- Сколько вводов и внутренних точек учёта подключается к системе
- Требования технических условий водоканала к проекту и передаче данных
Точную сумму называем после бесплатного обследования. Проект, согласование, оборудование, монтаж и допуск идут в расчёте отдельными строками

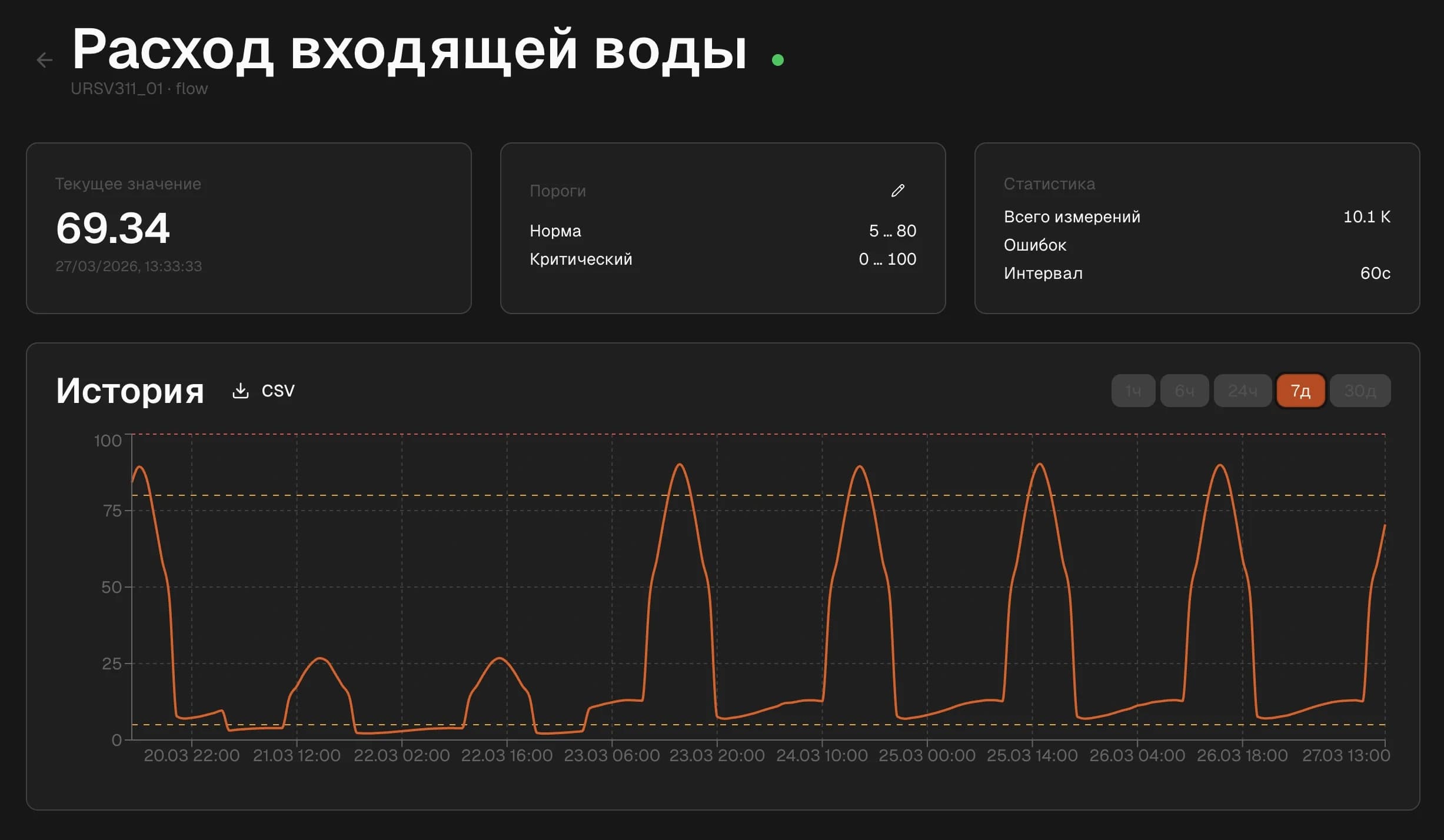

Что видно в платформе МБорд
Показания расходомеров приходят в МБорд автоматически. По каждому вводу видно текущий расход, график за сутки, неделю или месяц и пороги нормы. Выход расхода за порог отмечается на графике и приходит оповещением, а ночной расход помогает заметить возможную утечку или необычное потребление, которое нужно проверить

Что чаще всего спрашивают
Как считают воду, если узла учёта нет?
Расчётным способом по Правилам № 776. Метод пропускной способности трубы при круглосуточной работе применяется в определённых случаях: например, при самовольном подключении, при отсутствии или неисправности прибора учёта дольше установленного срока, при недопуске представителя водоканала. В остальных случаях объём считают иначе, например по среднему потреблению. Какой способ применим к вашему объекту, смотрим по договору и истории узла
Обязательно ли ставить узел учёта воды?
Закон № 261-ФЗ требует учитывать используемую воду, кроме отдельных исключений, например ветхих и аварийных зданий. Требования к узлу задают Правила № 776, договор с водоканалом и технические условия. Применимость к конкретному объекту проверяем по этим документам
Можно ли оставить уже установленный счётчик?
Можно, если он исправен, поверен, подходит по диапазону расхода и имеет выход для передачи показаний. Тогда подключаем его к системе без замены
Чем АСКУВ отличается от узла учёта воды?
Узел учёта – это прибор с арматурой и документами на одном вводе, по нему идут расчёты с водоканалом. АСКУВ объединяет все узлы и внутренние счётчики предприятия в одну систему: показания приходят автоматически, видны расход по цехам и ночные утечки
Сколько длится согласование с водоканалом?
Обычно от двух недель, срок зависит от водоканала и замечаний к проекту. Подачу, переписку и доработки ведём сами
Что делать, если не хватает прямых участков?
Решение закладываем в проект: перенос точки установки, прибор с меньшими требованиями к прямым участкам или переделка участка трубопровода. Требуемая длина зависит от конкретного прибора и указана в его паспорте, поэтому геометрию проверяем на обследовании
Работаете ли вы с Водоканалом Санкт-Петербурга?
Да, согласуем проекты узлов учёта с ГУП «Водоканал Санкт-Петербурга» и с ресурсоснабжающими организациями других регионов
Начните с обследования объекта
Инженер приедет, посмотрит, что есть на объекте, и подготовит решение со сроком и стоимостью. Бесплатно
